Последовательность работ при ремонте квартиры в новостройке. Планирование ремонта
- Последовательность работ при ремонте квартиры в новостройке. Планирование ремонта
- С чего начать ремонт в новостройке с черновой отделкой. С чего начать ремонт в новостройке: план работ
- С чего начать ремонт в новостройке с предчистовой отделкой. Последовательность работ во время ремонта квартиры
- Последовательность ремонта квартиры с нуля. Когда можно приступать к отделке
- Этапы ремонта в новостройке с нуля пошагово таблица. Ремонт квартиры поэтапно
- С чего начать ремонт в новостройке с чистовой отделкой. С чего начать?
- Этапы ремонта квартиры с предчистовой отделкой. Что такое предчистовая отделка квартиры в новостройке
Последовательность работ при ремонте квартиры в новостройке. Планирование ремонта
В отличие от квартир, которые продаются на вторичном рынке, новостройки дают усадку. Этот фактор важно учитывать при планировании действий. Усадка обычно длится 1-2 года, поэтому опытные строители советуют произвести черновой ремонт непосредственно перед въездом в жилье, а капитальный отсрочить на момент окончания усадки. Даже работа перфоратора, вибрации от сноса перегородок, штробирования, прочих действий у соседей, способны сказаться на итоговой отделке квартиры. Кроме того, заливка стяжки, возведение новых капитальных перегородок, штукатуривание, увеличивают вес здания, что продлевает процесс усадки.
Все указанные неприятности характерны для панельных или кирпичных домов. Если квартира куплена в новостройке, построенной по монолитной технологии, внутреннюю отделку можно начинать сразу, но с применением мер для «гуляющих» домов. Это плавающие технологии, компенсационные швы, армирование, прочее.
Внимание! Планирование фронта работ зависит от качества объекта после процедуры приемки-сдачи.
Как правило, жилье в новостройке сдается с окнами и входными дверями. Стены и внутренние перегородки из бетона, кирпича или стройблоков без отделки или с таковой. Если в контракте прописана отделка, то ее качество всегда оставляет желать лучшего. Квартира оснащена системой отопления, трубами подачи воды и канализации, газа, то есть, подведены необходимые коммуникации.
Комплексный ремонт квартир под ключ
Всё включено
В стоимость ремонта входит всё: работы, материалы, документы.
Без вашего участия
После согласования проекта мы беспокоим хозяев только при сдаче ремонта.
Цена известна заранее
Стоимость ремонта фиксируется в договоре.
Фиксированный срок ремонта
Ремонт квартиры под ключ за 3,5 месяца. Срок закреплен в договоре.
С чего начать ремонт в новостройке с черновой отделкой. С чего начать ремонт в новостройке: план работ
С чего начать ремонт квартиры в новостройке? Подобный вопрос волнует каждого владельца жилья в новом доме. Наши советы и рекомендации специалистов помогут справиться с этой задачей и подготовить помещение к заселению.
Этапы ремонта в новостройке зависят от исходного состояния объекта. Новое жилье сдается с тремя типами отделки:
- черновая;
- предчистовая;
- чистовая.
Если вы приобрели жилье с уже выполненными черновыми работами, количество этапов ремонта квартиры в новостройке значительно уменьшается. Как правило, в помещении уже сделана стяжка пола и выровнены стены, установлены батареи, сделана проводка под розетки, выполнено разведение сантехники.
До начала ремонта в новостройке своими руками внимательно осмотрите помещение. Это важно сделать еще до подписания акта его передачи новому владельцу. Только так вы сможете исключить этапы чернового ремонта в новостройке с отделкой! Если строители выполнили свою работу некачественно, вы имеете право потребовать от застройщика бесплатно устранить выявленные недостатки.
Квартира новостройка до начала ремонта должна соответствовать указанным в технической документации требованиям. Например, если строители криво установили окна или не загерметизировали швы, то это вина застройщика, а не ваша собственная. Укажите обнаруженные недочеты в смотровом листе. До начала ремонта в новостройке строительная организация обязана своими силами убрать "косяки" или компенсировать вам расходы на дополнительные работы и материалы. Основанием для этого является договор, в котором прописаны гарантийные сроки на объект долевого строительства.
С чего начать ремонт в новостройке с предчистовой отделкой. Последовательность работ во время ремонта квартиры
Зная, с чего начинают ремонт в квартире в новостройке, вы сможете выполнить этот этап с наименьшими потерями времени, сил и денег. При этом важно иметь представление и о последовательности работ, которая зависит от степени подготовки жилья к отделке.
Есть 3 вида квартир в новостройке:
- без отделки;
- с предчистовой отделкой;
- с чистовой отделкой.
Без отделки
В первую очередь разберемся, с чего начать черновой ремонт в новостройке.
Этапы работ таковы:
- Оштукатуривание потолка для устранения перепадов и дефектов поверхности (заделка швов в панельном доме).
- Выравнивание поверхности стен с помощью штукатурки или листов ГКЛ.
- Заливка цементно-песчаной стяжки (выравнивание пола).
Если в целом говорить о том, с чего нужно начать ремонт новостройки без отделки, то здесь действует одно простое правило. Работы ведутся сверху вниз, поскольку так удается минимизировать загрязнение квартиры.
Если сначала залить стяжку, а затем начать
штукатурить стены или даже монтировать ГКЛ, то пол в процессе этих работ будет загрязняться.
Так выглядит квартира под черновую отделку
С предчистовой отделкой
В отличие от черновой, предчистовая отделка включает:
- залитую стяжку;
- возведенные и оштукатуренные перегородки;
- выполненную электрику;
- сантехнику, межкомнатные двери и прочие работы в зависимости от пакета застройщика.
Квартира с предчистовой отделкой — оптимальный вариант, если жилье приобретается для сдачи или в ипотеку, когда нет лишних денег на дизайн, нет планов серьезно что-то менять в планировке, а заехать нужно сразу.
Но здесь обязательно нужно смотреть,
какой пакет предлагает застройщик, поскольку в него могут входить разные работы. И от этого будет зависеть, с чего начать ремонт в новостройке с предчистовой отделкой. Обычно работы выполняются в следующей последовательности:
- Комплексная проверка уровня и плоскости потолка, стен, и залитой стяжки. Проверить электрический щиток и точки подключения сантехники. Прозвонить розетки, при необходимости завести в квартиру интернет, проверить открывание/ закрывание окон, работу вентиляции, слив канализации. В зимний период работу отопления, запотевание стен и окон.
- Покупка и установка входной двери.
- Разработка дизайн-проекта.
- Монтаж оконных блоков, подоконников и дождевых сливов (при необходимости).
- Демонтаж перегородок и установка новых дополнительных перегородок (для тех, кого не устраивает планировка).
- Электрификация квартиры с полной разводкой проводов по комнатам*.
- Монтаж водопроводных и канализационных труб, подключение коммуникаций и сантехники*.
Последовательность ремонта квартиры с нуля. Когда можно приступать к отделке
Один из важнейших нюансов — материал, из которого построен дом. Стены, пол и потолок в первые два года дают усадку. Она приводит к появлению трещин на оштукатуренной поверхности. В кирпичных строениях этот период занимает от 5 до 10 лет. Со стяжкой и напольным покрытием спешить не стоит. Горизонтальные плиты должны окончательно встать на свое место. Межпанельные стыки в железобетонных конструкциях испытывают наибольшие деформации. В монолитных домах они наименее заметны.
Чтобы понять, дало ли здание окончательную усадку, придется провести экспертизу. Для этого следует обратиться в инжиниринговую кампанию.
Если нужно срочно вселиться на новую жилплощадь, и времени на ожидание нет, есть два решения проблемы.
Можно использовать штукатурку и шпаклевку с пластифицирующими добавками, повышающими их упругость. Они способны сжиматься и растягиваться вместе с основанием. Их внешняя сторона испытывает меньше нагрузок от перемещения. Отделочный слой гасит деформации, поэтомуили другое чистовое покрытие не пострадают. Этот способ прекрасно подходит для кухни, ванной и туалета — плитка укладывается на эластичный клей с пластификаторами.
Второй вариант — предчистовая облицовка. Для нее используются материалы, которые будет не жалко поменять через два года на чистовое финишное покрытие. Основание лучше оклеить обоями без шпаклевки и штукатурки. Не следует уделять много внимание дизайну интерьера. Покрытие должно быть удобным и экологичным, но не более того. Нужно быть готовым к тому, что на стенах и потолке вскоре появятся трещины и отслоения. Это является серьезным недостатком данного метода. Преимущество его заключается в возможности использования после усадки любых материалов.
Источник: https://proremont-dom.ru/stati/kak-sdelat-remont-v-kvartire-novoy-komu-doverit-remont-kvartiry
Этапы ремонта в новостройке с нуля пошагово таблица. Ремонт квартиры поэтапно
Сразу вам стоит определиться с перегородками. Решите, где и какие будут стоять, какие надо будет убрать/передвинуть. Если перегородки уже есть и вы собрались что-то переделывать, надо получить разрешение и только потом приступать к переносу. Если перегородок нет и вы их будете ставить сами, в договоре прописано из каких материалов вы их можете делать. Лучше придерживаться рекомендаций, иначе можно получить штрафные санкции, а они немалые.
Разрабатываете план квартиры
После утверждения плана квартиры, предварительно определяетесь где у вас будет стоять крупногабаритная мебель, техника, сантехника и т.д. Эти данные вам потребуются для подготовки плана прокладки инженерных систем (водопровода, канализации, освещения, если предусмотрено — вентиляции). Когда план более-менее готов, можно приступать к самому ремонту. Очередность действий такая:
- Установка, перенос перегородок по утвержденному проекту.

Технология ремонта квартиры в новостройке: ставим перегородки

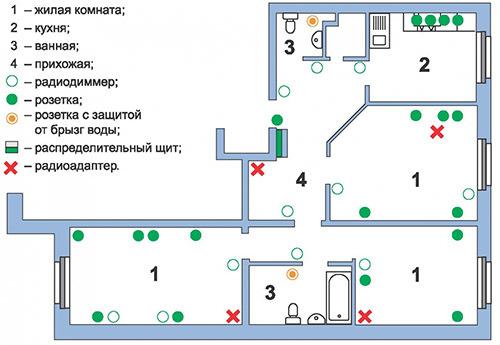

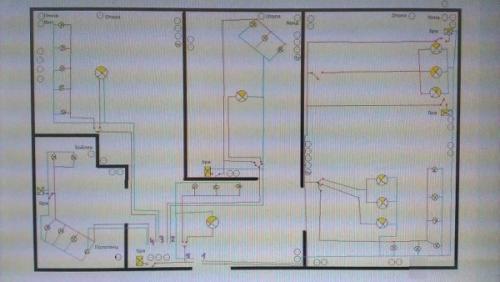

- Пока строятся перегородки, занимаетесь параллельно (или закажите) разработкой . После того, как перегородки стоят, делают разводку электрики — штробление стен, прокладка кабелей (обязательно трехжильные — с заземлением,). В зависимости от типа кабеля он прокладывается либо в гофре, либо без нее. Кабели к щитку не подключаются, розетки, выключатели не ставятся. Устанавливаются только распределительные коробки, подрозетники, в них заводятся концы кабелей. Электропроводку прокладывают:
- в штробах в стенах;
- в полу под стяжкой;
- на потолке если планируется натяжной или подвесной фальшпотолок.
Планировка электропроводки
- Если планируете сделать, самое время заняться этим вопросом. Каркасной она будет или бескаркасной, но ровнять стены под нее не надо, потому сейчас — самое время.
- Разводка труб холодного и горячего водоснабжения, подключение канализации. Если стены не несущие, трубы можно укладывать в штробы в стенах (если позволяет толщина перегородок). В противном случае стараются большую часть труб провести в ванной/санузле, а затем их закрыть гипсокартонным коробом, который впоследствии отделывают тем же маериалом, что и стены.

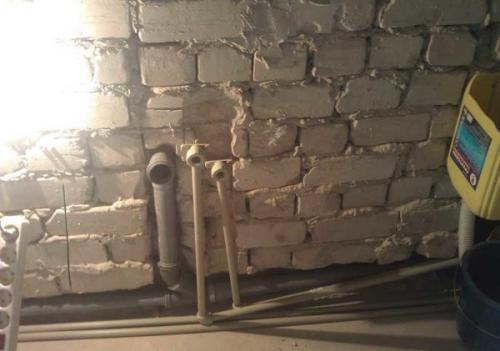

Трубы холодной и горячей воды, канализация
- Выравнивают стены . Если планируете стены отделывать пластиковыми панелями, можно не штукатурить — они крепятся на обрешетку, которая нивелирует все неровности. Но если впоследствии планируете класть плитку, лучше оштукатурить — меньше будет потом хлопот. Раньше штукатурили обычным цементно-песчаным раствором, но в последнее время предпочитают готовые составы на основе цемента или гипса (работать проще). Штукатурить можно просто — надеясь на глазомер и строительный уровень, а можно — по маякам. Второй вариант предпочтительнее, так как более велика вероятность получить ровные стены и прямые углы в 90°. Не больше и не меньше. В любом случае перед штукатуркой стены необходимо прогрунтовать — улучшить сцепление штукатурки и основного материала. Грунтовку выбирают в зависимости от типа штукатурки (на гипсе или цементе).
Штукатурка стен — важно качество
- Если потолок будете белить/красить, его тоже ровняют штукатуркой (не забудьте о прокладке электропроводки к люстрам). Еслиего тоже можно делать на этом этапе. Натяжные потолки делают уже после чистовой отделки стен, так что если вы планируете такой, этот этап пропускаем. Можно только проверить качество заделки межпанельных швов.
- Шпаклевка стен и потолка. Это уже подготовка к финишной отделке. Выбор типа шпаклевки зависит от типа отделки. Если это покраска — берут более дорогие материалы (Широк, например) и добиваются идеально ровной поверхности (проверить можно подсветкой со светодиодной лампой — видны малейшие неровности). Под обои шпаклевочный состав берут дешевле и идеальность тут не настолько важна. Под плитку стены вообще не шпаклюют.
Шпаклевка — уже почти чистовая отделка
- После того, как убрали пыль после затирки шпаклевки и всех других грязных работ, приступают к заливке стяжки пола. Тут тоже необходимо принять ряд решений: будет или нет утепление, звукоизоляция, теплый пол (электрический, другие виды в многоэтажках недоступны или требуют согласования). Стяжку можно сделать обычной цементно-песчаной смесью, можно —. Во втором варианте результат будет лучше — более ровный пол за счет эффекта самовыравнивания смеси.
- Через неделю после заливки стяжки, пока она «зреет», занимаемся отделкой ванны и туалета. Тут обычно много грязи и сделать все необходимо до того, как начнется финишная отделка в остальных помещениях квартиры.
Стяжкой выравниваем пол. Ремонт квартиры с нуля в новостройке почти закончен
- Финишная отделка: красим/белим потолок, клеим обои (устанавливаем). Стелим полы,, наличники, плинтуса. Устанавливаем сами розетки, выключатели, подключаем бытовую технику.
- Заносим мебель и элементы декора.
С чего начать ремонт в новостройке с чистовой отделкой. С чего начать?
Как и любое успешное дело, ремонт в новостройке необходимо начинать с тщательной проработки плана. У будущих владельцев часто есть фора в виде подробного и развернутого проекта квартиры, предоставленного застройщиком еще до ввода дома в эксплуатацию.
При этом самое интересное для будущего владельца - выбор цвета обоев, компоновку мебели в комнатах и т.д. - придется отложить, занявшись в первую очередь планированием и расчетом коммуникаций - электрики, водопровода, отопления, вентиляции и газоснабжения. Этот этап - один из самых важных, потому что одна неучтенная в плане розетка может непоправимо испортить уже готовый интерьер в помещении.
После технической планировки идет очередь создания дизайн-проекта . На этой стадии визуализируется будущий интерьер квартиры: выбирается общий стиль, материалы, мебель и даже элементы декора. Этот этап довольно сложен для самостоятельного исполнения, ведь просто нарисовать будущую комнату недостаточно. Нужно понимать, где и какие материалы будут приобретаться, и какое сочетание окажется выигрышным. Работа профессиональных дизайнеров так ценится в том числе и потому, что перенести красивую картинку в реальность - не самая простая задача.
Следующая стадия - расчет количества всех необходимых для ремонта материалов . Специалисты не советуют покупать что-либо "впритык", потому что ремонт всегда подразумевает некоторый перерасход в следствии порчи или дополнительной необходимости. Пара разбитых кафельных плиток в таком случае становятся настоящей проблемой - ведь в магазине этой серии может больше не остаться. Проблема решается легким округлением квадратов и погонных метров в большую сторону.
Этапы ремонта квартиры с предчистовой отделкой. Что такое предчистовая отделка квартиры в новостройке
Предчистовая отделка квартиры от застройщика – один возможный видов отделки при приобретении квартиры в построенном доме. Она представляет собой промежуточный этап работ между черновым ремонтом и чистовой отделкой. Все грязные этапы ремонта завершены, поверхности пола и стен укреплены и предварительно выровнены. Они готовы к дальнейшей, более детальной обработке и подготовке к чистовой отделке. На моменте предчистовой отделки квартиры и проводятся все необходимые дополнительные работы.
Такой вариант стоит выбирать тем, кто не готов заниматься трудоемким черновым ремонтом, но хочет сэкономить на стоимости жилья. Квартира будет практически готова для переезда. Затраты временные и финансовые потребуются минимальные. К тому же, можно самостоятельно выбрать варианты финальных покрытий – по цене и качеству. Чтобы решить подходит ли такой вариант отделки, разберемся подробнее что значит предчистовая отделка и что она включает.
