Последовательность ремонта квартиры в новостройке. С чего начать?
- Последовательность ремонта квартиры в новостройке. С чего начать?
- Последовательность ремонта квартиры с нуля. 2) Разработайте дизайн проект
- Бюджетный ремонт в новостройке. Совет . Выбирайте напольные покрытия разумно.
- Этапы ремонта в новостройке с нуля пошагово таблица. Ремонт квартиры поэтапно
- Последовательность ремонта в старой квартире. Шаг второй. Монтаж коммуникаций
- С чего начать ремонт в новостройке с чистовой отделкой. Последовательность работ при ремонте квартиры в новостройке
Последовательность ремонта квартиры в новостройке. С чего начать?
Как и любое успешное дело, ремонт в новостройке необходимо начинать с тщательной проработки плана. У будущих владельцев часто есть фора в виде подробного и развернутого проекта квартиры, предоставленного застройщиком еще до ввода дома в эксплуатацию.
При этом самое интересное для будущего владельца - выбор цвета обоев, компоновку мебели в комнатах и т.д. - придется отложить, занявшись в первую очередь планированием и расчетом коммуникаций - электрики, водопровода, отопления, вентиляции и газоснабжения. Этот этап - один из самых важных, потому что одна неучтенная в плане розетка может непоправимо испортить уже готовый интерьер в помещении.
После технической планировки идет очередь создания дизайн-проекта . На этой стадии визуализируется будущий интерьер квартиры: выбирается общий стиль, материалы, мебель и даже элементы декора. Этот этап довольно сложен для самостоятельного исполнения, ведь просто нарисовать будущую комнату недостаточно. Нужно понимать, где и какие материалы будут приобретаться, и какое сочетание окажется выигрышным. Работа профессиональных дизайнеров так ценится в том числе и потому, что перенести красивую картинку в реальность - не самая простая задача.
Следующая стадия - расчет количества всех необходимых для ремонта материалов . Специалисты не советуют покупать что-либо "впритык", потому что ремонт всегда подразумевает некоторый перерасход в следствии порчи или дополнительной необходимости. Пара разбитых кафельных плиток в таком случае становятся настоящей проблемой - ведь в магазине этой серии может больше не остаться. Проблема решается легким округлением квадратов и погонных метров в большую сторону.
Последовательность ремонта квартиры с нуля. 2) Разработайте дизайн проект
Прежде чем квартира обретет какие-то жилые очертания предстоит выполнить этапы черновых работ. В них входит:
- монтаж или демонтаж перегородок и коробов под коммуникации;
- электроразводка под выключатели, осветительные приборы, розетки, электроприборы и разводка труб под сантехнику, полотенцесушитель, стиральную машину и т.д.;
- выравнивание поверхностей под выбранные виды отделки.
Для того, чтобы грамотно выполнить вышеописанные этапы необходим дизайн-проект. В случае с новостройками — это скорее необходимость, чем блажь, ведь проект — это серьезный пакет чертежей, который заметно упростит процесс ремонта.
Во-первых, благодаря ему можно наглядно оценить удобство и практичность принятых решений. Во-вторых, составить точную смету будущих работ. В-третьих, это самый эффективный инструмент для выбора строителей и диалога с ними. Наличие чертежей позволяет весьма точно оценить стоимость и сложность ремонта, при отборе кандидатов вы отсеете тех, кто не умеет толком читать рабочую документацию.Кроме того, в проекте четко фиксируется планировка, размеры, местоположение и количество выводов для электрики, сантехники и т.д. и при возникновении конфликтной ситуации (а они, к сожалению, во время ремонта происходят нередко) у вас на руках всегда будет четкое задание для строителей, согласно которому они должны выполнить работы. Благодаря проекту возможности для импровизации и халтуры у рабочих резко сокращаются.
Дизайн-проект можно заказать в студиях дизайна или выполнить его самостоятельно.
В случае, если у вас квартира со свободной планировкой, то стоит обратиться за созданием проекта к профессионалам: так вы точно избежите ошибок, связанных с нарушением эргономики и норм перепланировки, ведь в любом случае ваш итоговый ремонт потребуется узаконить в жилищной инспекции.
Если квартира уже с планировочным решением, и вы не планируете делать масштабную перепланировку, то проектную часть можно выполнить самостоятельно. По нашему опыту, более 90% готовящимся к ремонту не требуется сложный авторский дизайн. Проект можно создать самостоятельно с помощью онлайн-программ.
Например, Remplanner — подробный и интуитивно понятный проектировщик даже для тех, кто никогда не имел дел с чертежами.
В результате работы вы получите полноценный комплект рабочих чертежей — это настоящая рабочая документация на ремонт для любого подрядчика. В отличие от всех существующих на сегодня программ и решений Remplanner является первым адаптированным для проведения ремонта планировщиком, полностью заменяющим технический проект.
Результат работы с проектировщиком — альбом абсолютно всех необходимых чертежей для капитального ремонта, визуализация будущего интерьера и расчет сметы на ремонт.
Если вы сносите не несущие перегородки, устанавливаете новую перегородку, которая не увеличивает нагрузку на перекрытие и не меняете месторасположение ванной комнаты и санузла, то согласование перепланировки не требуется, достаточно письменного заявления в органы техучета. А вот любые действия с несущими стенами, перегородкой или проемом в кухню с газовой плитой и вентиляцией требуют специального разрешения.
Бюджетный ремонт в новостройке. Совет . Выбирайте напольные покрытия разумно.
В качестве напольных покрытий в бюджетном ремонте подойдут линолеум, недорогие керамическая или ПВХ плитка и только в последнюю очередь ламинат или виниловые полы . У каждого из этих покрытий свои плюсы и минусы.
Линолеум - безусловно лидер по цене и скорости монтажа. Влагоустойчив. Наиболее практично монтировать линолеум на клей. Со временем повреждается ножками стульев и мебели. Эти повреждения невозможно исправить. Только менять линолеум во всей комнате.
Плитка - пожалуй самое стойкое долговечное покрытие. Не боится нагрузок и тяжелой мебели. Не боится влаги. Используется, чаще всего, на кухнях и в санузлах. Для пола лучше использовать матовую плитку. Она менее скользкая. Но плитка самое холодное напольное покрытие. С ней придется купить тёплый пол или всегда носить тапочки. ПВХ плитка обладает всеми плюсами обычной плитки. Ну, чуть менее холодная. Как и линолеум состоит из поливинилхлорида с нанесением на него рисунком, защитным покрытием. В дорогих моделях добавляют кварцевый песок и армирующий слой из стекловолокна. Такая ПВХ плитка называется кварцвиниловой. Я рекомендую выбирать клеевую ПВХ плитку вместо замковой. Ее монтаж сложнее, но позволяет менять поврежденную плашку на новую, не снимая соседние плитки. При этом, не будет пыли, как в случае с обычной плиткой ПВХ. С плиткой можно использовать кабельный теплый пол. Это делает её самым универсальным покрытием при бюджетном ремонте. Количество рисунков и фактур стремительно растет, тем более их можно комбинировать.
6 ошибок при укладке плитки в ванной и на пол
Теперь о ламинате. Плюсов у ламината 2 — это возможность ходить без тапочек и обилие рисунков. Основной слой ламината состоит из деревянной стружки, который не устойчив к влаге. Ламинат разбухает и рассыхается от прямого воздействия воды. При уборке мокрой тряпкой, от сезонного изменения влажности в помещении и даже от солнечного света. Нежелательно нагружать его тяжелой мебелью. Если ламинат поднимется и появятся щели между плашками, то придется его полностью разбирать и собирать заново. А еще ламинат часто скрипит. Приклеить ламинат к полу нельзя. Монтаж выполняется только плавающим способом. Оставляют не менее 5 мм в месте примыкания к стенам или другим напольным покрытиям. Из-за этого с ламинатом всегда используют порожки. Устанавливая их, вы платите за непрактичные и не эстетичные решения. Не советую выбирать ламинат, но, если всё же вы решились на него, выбирайте ламинат не ниже 33 класса с фаской со всех четырех сторон.
Этапы ремонта в новостройке с нуля пошагово таблица. Ремонт квартиры поэтапно
Сразу вам стоит определиться с перегородками. Решите, где и какие будут стоять, какие надо будет убрать/передвинуть. Если перегородки уже есть и вы собрались что-то переделывать, надо получить разрешение и только потом приступать к переносу. Если перегородок нет и вы их будете ставить сами, в договоре прописано из каких материалов вы их можете делать. Лучше придерживаться рекомендаций, иначе можно получить штрафные санкции, а они немалые.

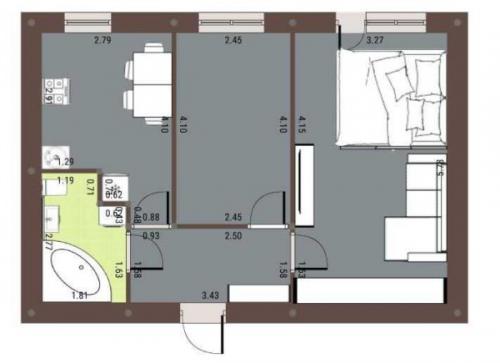

Разрабатываете план квартиры
После утверждения плана квартиры, предварительно определяетесь где у вас будет стоять крупногабаритная мебель, техника, сантехника и т.д. Эти данные вам потребуются для подготовки плана прокладки инженерных систем (водопровода, канализации, освещения, если предусмотрено — вентиляции). Когда план более-менее готов, можно приступать к самому ремонту. Очередность действий такая:

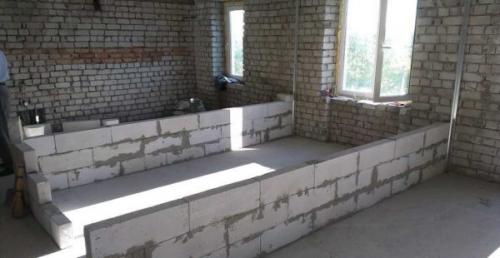

- Установка, перенос перегородок по утвержденному проекту.
Технология ремонта квартиры в новостройке: ставим перегородки
- Пока строятся перегородки, занимаетесь параллельно (или закажите) разработкой . После того, как перегородки стоят, делают разводку электрики — штробление стен, прокладка кабелей (обязательно трехжильные — с заземлением,). В зависимости от типа кабеля он прокладывается либо в гофре, либо без нее. Кабели к щитку не подключаются, розетки, выключатели не ставятся. Устанавливаются только распределительные коробки, подрозетники, в них заводятся концы кабелей. Электропроводку прокладывают:
- в штробах в стенах;
- в полу под стяжкой;
- на потолке если планируется натяжной или подвесной фальшпотолок.

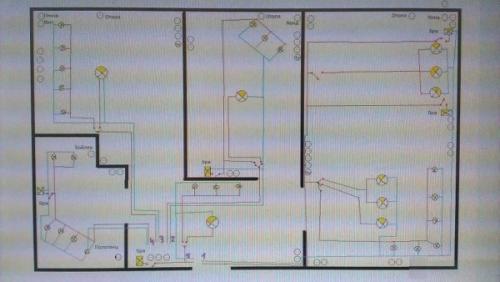

Планировка электропроводки
- Если планируете сделать, самое время заняться этим вопросом. Каркасной она будет или бескаркасной, но ровнять стены под нее не надо, потому сейчас — самое время.
- Разводка труб холодного и горячего водоснабжения, подключение канализации. Если стены не несущие, трубы можно укладывать в штробы в стенах (если позволяет толщина перегородок). В противном случае стараются большую часть труб провести в ванной/санузле, а затем их закрыть гипсокартонным коробом, который впоследствии отделывают тем же маериалом, что и стены.

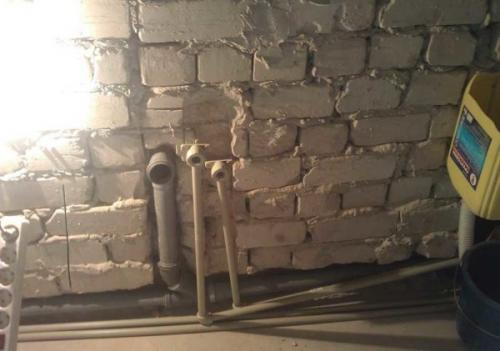

Трубы холодной и горячей воды, канализация

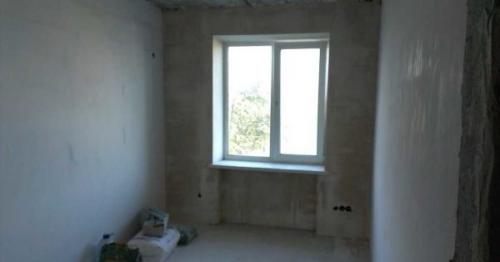

- Выравнивают стены . Если планируете стены отделывать пластиковыми панелями, можно не штукатурить — они крепятся на обрешетку, которая нивелирует все неровности. Но если впоследствии планируете класть плитку, лучше оштукатурить — меньше будет потом хлопот. Раньше штукатурили обычным цементно-песчаным раствором, но в последнее время предпочитают готовые составы на основе цемента или гипса (работать проще). Штукатурить можно просто — надеясь на глазомер и строительный уровень, а можно — по маякам. Второй вариант предпочтительнее, так как более велика вероятность получить ровные стены и прямые углы в 90°. Не больше и не меньше. В любом случае перед штукатуркой стены необходимо прогрунтовать — улучшить сцепление штукатурки и основного материала. Грунтовку выбирают в зависимости от типа штукатурки (на гипсе или цементе).
Штукатурка стен — важно качество
- Если потолок будете белить/красить, его тоже ровняют штукатуркой (не забудьте о прокладке электропроводки к люстрам). Еслиего тоже можно делать на этом этапе. Натяжные потолки делают уже после чистовой отделки стен, так что если вы планируете такой, этот этап пропускаем. Можно только проверить качество заделки межпанельных швов.
- Шпаклевка стен и потолка. Это уже подготовка к финишной отделке. Выбор типа шпаклевки зависит от типа отделки. Если это покраска — берут более дорогие материалы (Широк, например) и добиваются идеально ровной поверхности (проверить можно подсветкой со светодиодной лампой — видны малейшие неровности). Под обои шпаклевочный состав берут дешевле и идеальность тут не настолько важна. Под плитку стены вообще не шпаклюют.
Шпаклевка — уже почти чистовая отделка
- После того, как убрали пыль после затирки шпаклевки и всех других грязных работ, приступают к заливке стяжки пола. Тут тоже необходимо принять ряд решений: будет или нет утепление, звукоизоляция, теплый пол (электрический, другие виды в многоэтажках недоступны или требуют согласования). Стяжку можно сделать обычной цементно-песчаной смесью, можно —. Во втором варианте результат будет лучше — более ровный пол за счет эффекта самовыравнивания смеси.
- Через неделю после заливки стяжки, пока она «зреет», занимаемся отделкой ванны и туалета. Тут обычно много грязи и сделать все необходимо до того, как начнется финишная отделка в остальных помещениях квартиры.

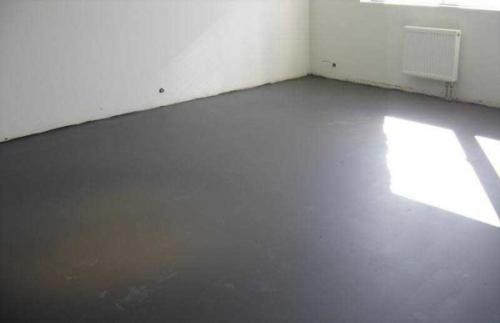

Стяжкой выравниваем пол. Ремонт квартиры с нуля в новостройке почти закончен
- Финишная отделка: красим/белим потолок, клеим обои (устанавливаем). Стелим полы,, наличники, плинтуса. Устанавливаем сами розетки, выключатели, подключаем бытовую технику.
- Заносим мебель и элементы декора.
Последовательность ремонта в старой квартире. Шаг второй. Монтаж коммуникаций
Определяя последовательность ремонта вторичного жилья, сначала нужно выделить те работы, которые могут навредить готовому ремонту, и выполнить их в первую очередь: застеклить балкон, сменить окна и батареи, установить систему вентиляции.
Дальнейшая последовательность ремонта вторичной квартиры включает в себя работу с проводкой и коммуникациями. Для этого демонтируем старые провода и протягиваем новые. То же самое касается и труб системы водоснабжения.
Перед тем как менять проводку, нужно составить план размещения и подключения осветительных приборов, выключателей, слаботочных сетей. Это позволит в дальнейшем не использовать удлинители. Также нужно проработать план установки сантехнического оборудования. Если не умеете составлять такие схемы самостоятельно, лучше обратиться к специалистам.
На этом этапе вам понадобятся грамотный сантехник и электрик. Первый подсоединит бройлер (при необходимости), радиатор, полотенцесушитель и душевую кабину. Второй поможет подключить розетки.
Еще один важный момент, о котором нельзя забывать на этом этапе – это угол водоотведения. Проверьте, достаточно ли хорошо сливается вода в ванной, и правильно ли к кранам подведена холодная и горячая вода.
В каждой розетке должно быть подключено электричество. А еще вы должны знать, какой «автомат» в электрощите за что отвечает, если вдруг в квартире погаснет свет.
В завершение этапа можно заменить окна. А вот к выравниванию стен и полов лучше пока не приступать. Вначале нужно провести проводку под розетки.
Оканчивается этот этап на заглушках на сантехнике и выведении проводов в подрозетники.
С чего начать ремонт в новостройке с чистовой отделкой. Последовательность работ при ремонте квартиры в новостройке
Перед тем как начать непосредственно ремонт, советуем провести замену замков на входных дверях, чтобы обезопасить себя от непрошенных гостей. Не исключено, что дубликаты ключей остались у строителей, представителей управляющей организации или покупателей, отказавшихся приобретать жилье.
Важно учесть некоторые технические аспекты. Перенос стояка проще проводить летом, когда он отключен. Получить согласие на его отключение у управляющей организации в зимний период удается не всегда. Кирпичную кладку и цементную стяжку на лоджии или в неотапливаемой квартире лучше делать в теплое время. При отрицательной температуре цементный раствор схватывается дольше и не набирает марочную прочность. Устанавливатьне рекомендуется при сильных морозах. Чтобы избежать риска, желательно отложить их установку на лето.
Планируя ремонт в новостройке с нуля поэтапно, необходимо следовать важному принципу: при облицовке двигаться нужно сверху вниз — иначе можно испачкать готовое покрытие или привести его в негодность.
Специалисты советуют приступать к чистовой отделке только после завершения черновой. Иначе можно поцарапать плитку или паркет частицами цемента или песка. Стены несложно будет испортить при перемещении ванны либо других крупногабаритных предметов.
Черновые работы
- — чтобы подключить свет и розетки нужно установить распределительный щиток. Без него будет невозможно использовать болгарки, перфораторы, другой инструмент, подключающийся к сети. Должен быть продуманный план разводки, где отмечено положение розеток, осветительных приборов, стиральной машины, прочего оборудования.
